Projekt budowlany to dokumentacja, bez której budowa może utknąć już na starcie. To na etapie papierów decyduje się nie tylko zgodność z przepisami, ale też wygoda przyszłego domu, układ wnętrz, doświetlenie i miejsce na instalacje. W tym artykule pokazuję, co dokładnie wchodzi w skład dokumentacji, jakie formalności trzeba spełnić, ile to kosztuje i gdzie najczęściej pojawiają się opóźnienia.
Najważniejsze rzeczy do sprawdzenia przed złożeniem wniosku
- Dokumentacja do pozwolenia składa się z części rysunkowej, opisowej i załączników, a w wersji elektronicznej obowiązują konkretne zasady zapisu plików.
- Do urzędu zwykle trafiają dwa kluczowe opracowania, a część techniczna bywa domykana później.
- Największe koszty zwykle generują mapa do celów projektowych, adaptacja gotowego projektu i badania gruntu.
- Przy typowym domu jednorodzinnym opłata skarbowa za pozwolenie na budowę bywa zerowa, ale mogą dojść koszty pełnomocnictwa i uzgodnień.
- Urząd sprawdza zgodność z MPZP albo WZ, kompletność, podpisy i wymagane opinie, więc brak jednego załącznika potrafi zatrzymać cały proces.

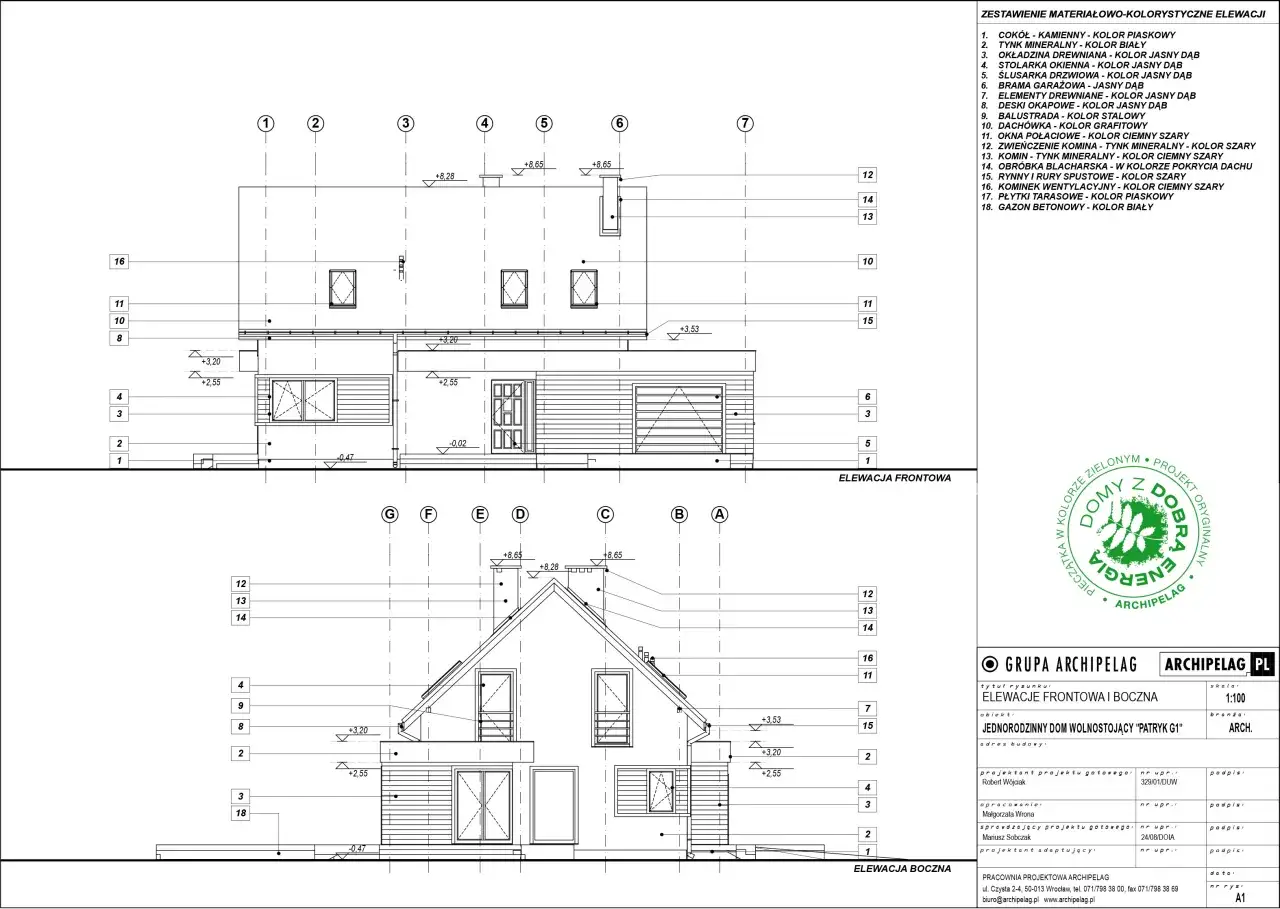

Co naprawdę zawiera dokumentacja do pozwolenia na budowę
W praktyce chodzi o trzy warstwy: plan zagospodarowania działki, część architektoniczno-budowlaną i część techniczną. Każda z nich odpowiada za inny fragment inwestycji, a razem pokazują, czy dom można legalnie posadowić na działce, jak ma wyglądać i w jaki sposób da się go bezpiecznie wykonać.
| Element | Co obejmuje | Po co jest ważny |
|---|---|---|
| PZT | Usytuowanie budynku, dojścia, dojazd, przyłącza, odległości od granic działki | Pokazuje, czy dom da się legalnie i wygodnie wpasować w teren |
| PAB | Bryłę, układ pomieszczeń, wymiary, rozwiązania materiałowe, elewację | Wpływa na funkcję domu i na to, jak będzie się w nim mieszkać na co dzień |

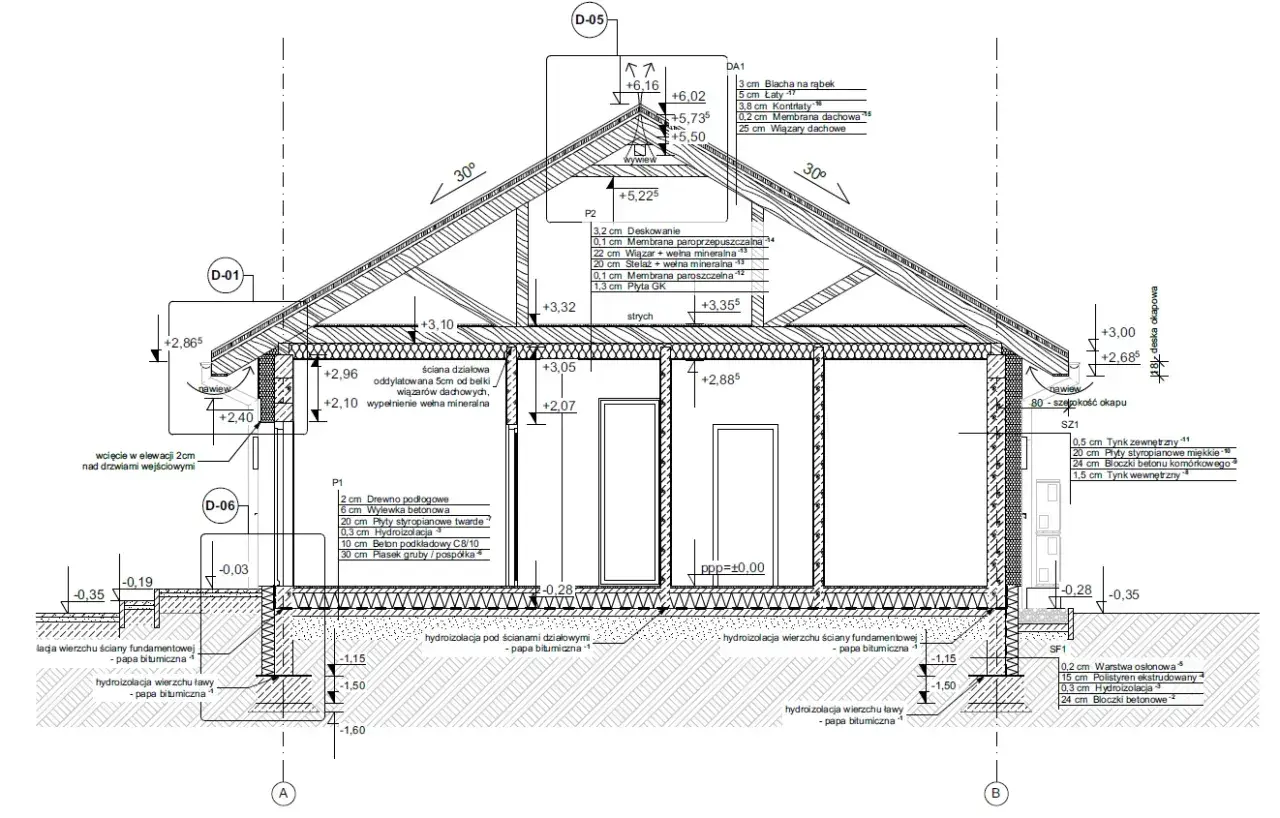

| PT | Konstrukcję, instalacje, detale wykonawcze | Potrzebny do poprawnego i bezpiecznego prowadzenia robót |
| Załączniki | Mapa do celów projektowych, opinie, uzgodnienia, decyzja WZ lub dokumenty związane z MPZP, oświadczenia | Domykają formalności i pozwalają urzędowi ocenić kompletność sprawy |
Z mojego punktu widzenia największy błąd pojawia się wtedy, gdy inwestor patrzy wyłącznie na elewację albo metraż, a pomija funkcję wnętrza. To właśnie na rysunkach widać, czy kuchnia dostanie dobre światło, czy będzie miejsce na zabudowę, gdzie wylądują schody i jak poprowadzone zostaną instalacje. Gdy rozumiesz ten podział, łatwiej ocenić, co naprawdę trzeba złożyć w urzędzie, a co powinno zostać dopracowane na etapie projektowania.
Co trafia do urzędu, a co zostaje u projektanta
Przy pozwoleniu na budowę liczy się nie tylko sam projekt, ale też to, jak został rozdzielony na części. W papierowej wersji zatwierdzane są po trzy egzemplarze PZT i PAB, natomiast w wersji elektronicznej trzeba pilnować formatu PDF, nazewnictwa plików i podpisów. Na e-Budownictwie GUNB zwraca uwagę, że źle opisany plik albo niepełny komplet potrafi wywołać wezwanie do uzupełnienia, nawet jeśli merytorycznie dokumentacja jest dobra.
- Oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane.
- PZT i PAB, czyli część zagospodarowania działki oraz część architektoniczno-budowlana.
- Decyzja WZ albo dokumenty potwierdzające zgodność z MPZP, jeśli są wymagane.
- Uzgodnienia branżowe, gdy działka, droga, media albo przepisy szczególne tego wymagają.
- Opinia geotechniczna lub inne opracowanie gruntowe, jeśli sposób posadowienia tego potrzebuje.
Projekt techniczny nie zawsze idzie do urzędu razem z wnioskiem. W typowej procedurze można go dostarczyć później, co jest ważne dla osób, które chcą szybciej uporządkować formalności, a dopracować wykonawstwo w kolejnym kroku. Urząd nie projektuje za inwestora, tylko sprawdza zgodność z planem miejscowym albo WZ, kompletność i wymagane podpisy, więc brak jednego elementu może zatrzymać całą sprawę. To prowadzi już prosto do pytania o pieniądze, bo większość niespodzianek nie wynika z samej decyzji administracyjnej, tylko z kosztów przygotowawczych.
Ile to kosztuje i co naprawdę podnosi budżet
W 2026 roku przy typowym domu jednorodzinnym na własne potrzeby mieszkaniowe sama opłata skarbowa za pozwolenie na budowę zwykle wynosi 0 zł. Inaczej wygląda to przy budynkach użytkowych, mieszanych albo bardziej złożonych inwestycjach. W praktyce najczęściej płaci się nie za decyzję, tylko za wszystko, co trzeba przygotować wcześniej.
| Pozycja | Typowy koszt | Co wpływa na cenę |
|---|---|---|
| Opłata skarbowa za pozwolenie na dom jednorodzinny | 0 zł | Dotyczy budynku mieszkalnego na własne potrzeby |
| Pełnomocnictwo | 17 zł | Potrzebne tylko wtedy, gdy sprawę prowadzi pełnomocnik |
| Mapa do celów projektowych | około 1 000-2 500 zł | Powierzchnia działki, lokalizacja, stopień skomplikowania terenu |
| Adaptacja gotowego projektu | od około 3 500 zł netto do ponad 10 000 zł | Zakres zmian, liczba branż, praca nad układem i instalacjami |
| Badania geotechniczne gruntu | około 2 000-5 000 zł | Liczba odwiertów, warunki wodno-gruntowe, lokalizacja |
| Dodatkowe uzgodnienia i opinie | od kilkuset złotych | Zależą od działki, dojazdu, mediów i wymagań lokalnych |
Jeśli zsumuję te pozycje, realny budżet na formalności i przygotowanie dokumentacji przy domu jednorodzinnym zwykle mieści się w widełkach od kilku do kilkunastu tysięcy złotych. Przy prostej działce i standardowym układzie domu jest taniej, ale gdy teren jest trudny, a układ wnętrz wymaga większych zmian, koszt szybko rośnie. Zwykle bardziej opłaca się dobrze zaplanować dokumentację na początku niż potem dopłacać za kolejne poprawki. Żeby nie przepłacać za pośpiech, warto przejść przez formalności w odpowiedniej kolejności.
Jak przejść przez formalności bez cofania dokumentów
- Sprawdź, czy dla działki obowiązuje miejscowy plan zagospodarowania przestrzennego, czy potrzebna będzie decyzja WZ.
- Zamów aktualną mapę do celów projektowych, bo bez niej nie da się sensownie przygotować zagospodarowania działki.
- Ustal warunki gruntowe i zdecyduj, czy potrzebna będzie opinia geotechniczna lub szersze rozpoznanie podłoża.
- Przekaż projektantowi nie tylko metraż, ale też sposób życia domowników, bo to wpływa na układ stref, schody, kuchnię i komunikację.
- Zbierz wymagane oświadczenia, uzgodnienia i podpisy, zanim wniosek trafi do urzędu.
- Złóż dokumenty papierowo albo elektronicznie i przygotuj się na ewentualne wezwanie do uzupełnienia braków.
Ustawowo organ ma 65 dni na wydanie decyzji, ale ten termin w praktyce zaczyna być odczuwalny dopiero wtedy, gdy komplet jest spójny. Jeśli czegoś brakuje, urząd wydaje wezwanie do usunięcia nieprawidłowości, a sprawa stoi do czasu uzupełnienia. To właśnie dlatego na etapie formalnym tak ważna jest dokładność, a nie tylko szybkość działania. Nawet dobrze poprowadzony wniosek potrafi się zatrzymać na prostych błędach, więc warto je znać wcześniej.
Najczęstsze błędy, które wydłużają procedurę
- Zakup projektu bez sprawdzenia działki. To najkrótsza droga do problemów z linią zabudowy, odległościami i układem mediów.
- Ignorowanie gruntu. Badanie podłoża bywa traktowane jak zbędny koszt, a to ono wpływa na fundamenty i późniejsze bezpieczeństwo domu.
- Zbyt późne decyzje o funkcji wnętrza. Jeśli chcesz większej kuchni, spiżarni, garderoby albo innego układu stref, trzeba to ustalić przed zamknięciem dokumentacji.
- Brak podpisów i załączników. Urząd nie domyśla się brakujących stron ani nie uzupełnia ich za inwestora.
- Mylenie szybkiej adaptacji z oszczędnością. Tani start często kończy się dopłatami za kolejne poprawki i uzgodnienia.
W praktyce najwięcej kosztują nie same decyzje, lecz przeróbki, które wymuszają zmianę konstrukcji lub instalacji. Gdy dokumentacja jest zamknięta, każda korekta staje się droższa, dlatego lepiej wyłapać takie rzeczy wcześniej niż po złożeniu wniosku. To prowadzi do ostatniego etapu, który często jest pomijany, a z perspektywy domu ma ogromne znaczenie.
Sprawdź układ domu, zanim dokumentacja trafi do urzędu
Jeśli patrzę na budowę z perspektywy wnętrza, to właśnie tutaj najłatwiej zrobić ruch, którego potem długo się żałuje. Papiery mogą być zgodne z przepisami, a mimo to dom może być niewygodny w codziennym użytkowaniu. Dlatego przed zatwierdzeniem warto przejść przez kilka prostych pytań, które pomagają połączyć formalności z jakością mieszkania.
- Światło dzienne. Ustawienie salonu i kuchni względem stron świata wpływa na komfort bardziej niż wiele dekoracyjnych decyzji.
- Strefy prywatne. Sypialnie, łazienki i pomieszczenia techniczne lepiej oddzielić już na etapie rysunków.
- Meble i przechowywanie. Zabudowa na wymiar potrzebuje odpowiednich ścian, wnęk i szerokości przejść.
- Instalacje. Piony, wentylacja, rekuperacja i miejsce na sprzęt techniczny muszą mieć zaplanowane miejsce.
- Przyszłe zmiany. Jeśli planujesz gabinet, pokój dziecka albo domową pracownię, lepiej przewidzieć to wcześniej niż walczyć z gotową bryłą.
Jeżeli dopilnujesz tych punktów, formalności nie będą tylko obowiązkiem administracyjnym, ale realnym zabezpieczeniem jakości przyszłego domu. Dobrze przygotowana dokumentacja oszczędza czas, nerwy i pieniądze, a przy tym daje większą kontrolę nad tym, jak będzie się mieszkać w gotowym budynku.
