Budowa domu to nie tylko ściany, dach i wykończenie wnętrz. Równie ważne są prąd, moc przyłączeniowa i wybór takiego rozliczenia, które nie zaskoczy rachunkiem po wprowadzeniu się. W praktyce jednostrefowa taryfa G11 bywa najwygodniejsza, ale wcześniej trzeba przejść przez przyłączenie, zasilanie placu budowy i kilka formalności, które łatwo opóźniają cały proces. Poniżej rozkładam to na konkretne koszty i decyzje.
Najważniejsze rzeczy do sprawdzenia przed zamówieniem prądu do domu
- G11 daje jedną stawkę za kWh przez całą dobę, więc jest prosta do planowania.
- Na etapie budowy zwykle potrzebujesz zasilania tymczasowego albo docelowego przyłącza, a nie samej taryfy.
- W Tauronie opłata za złożenie wniosku o warunki przyłączenia wynosi 1 zł za każdy kW mocy przyłączeniowej, maksymalnie 100 000 zł.
- Przy zasilaniu tymczasowym na niskim napięciu stawka wynosi 10,30 zł netto za kW plus VAT.
- Jeśli przyłącze przekracza 200 m, pojawiają się dopłaty za każdy dodatkowy metr.
- Najczęstszy błąd to mylenie kosztu taryfy z kosztem całego przyłącza i dystrybucji.
Jak działa taryfa G11 w Tauronie i kiedy ma sens przy budowie domu
G11 to taryfa jednostrefowa, czyli taka, w której przez całą dobę obowiązuje jedna cena za 1 kWh. Jak podaje URE, to właśnie ona dominuje w gospodarstwach domowych, bo jest najprostsza w codziennym użyciu: nie trzeba pilnować godzin, stref ani weekendów. Dla kogoś, kto buduje dom, jest to istotne szczególnie po odbiorze budynku, gdy rachunki mają być przewidywalne, a życie nie układa się pod zegarek licznika.
W 2026 roku Tauron informuje o cenie 497 zł netto za MWh w swojej najpopularniejszej taryfie dla gospodarstw domowych, czyli w przeliczeniu około 0,497 zł netto za kWh samej energii. To jednak tylko część rachunku. Do dochodzących opłat dystrybucyjnych, stałych składników i podatków trzeba podejść osobno, bo to one decydują o faktycznej kwocie do zapłaty. Jeśli w domu zużycie jest rozłożone równomiernie w ciągu dnia, G11 zwykle wygrywa prostotą. Jeśli już na etapie projektu wiesz, że prąd będzie pracował głównie nocą albo w wybranych godzinach, warto od razu policzyć alternatywy.
W mojej ocenie G11 jest dobrym punktem startowym dla domu „standardowego”: bez ogrzewania elektrycznego, bez ładowarki do auta i bez dużej części zużycia przerzucanej na noc. To nie jest taryfa magicznie najtańsza w każdej sytuacji, ale jest najmniej kłopotliwa i najłatwiejsza do kontrolowania. A skoro już wiadomo, kiedy ma sens, czas przejść do formalności, bez których prąd na budowie po prostu się nie pojawi.

Jakie formalności trzeba załatwić, zanim prąd popłynie na plac budowy
Ja zawsze oddzielam dwa etapy: prąd na budowę i prąd do gotowego domu. Tauron wskazuje wprost, że przy budowie można skorzystać z zasilania tymczasowego placu budowy, a osobno prowadzi proces dla domu, mieszkania czy zmiany mocy przyłączeniowej. To ważne, bo zasilanie tymczasowe służy do prac budowlanych, a nie do wygodnego, wieloletniego użytkowania po wprowadzeniu się.
Najpierw ustal, jaki typ zasilania jest ci potrzebny
Zasilanie tymczasowe jest montowane z myślą o budowie i po zakończeniu prac ma zostać zdemontowane. Z kolei zasilanie docelowe prowadzi do sytuacji, w której po ukończeniu domu możesz już normalnie korzystać z energii w warunkach domowych. To drugie rozwiązanie ma sens, jeśli chcesz skrócić drogę do finalnej umowy i później po prostu przejść na domowe rozliczenie bez kolejnych przebudów.
Złóż wniosek wp i przygotuj dokumenty
W Tauronie pierwszy krok to Wniosek o określenie warunków przyłączenia, czyli popularny wniosek WP. Potrzebny jest do ustalenia, czy przyłączenie jest możliwe i na jakich warunkach technicznych. Do złożenia wniosku trzeba mieć tytuł prawny do działki lub obiektu, na przykład akt własności albo umowę najmu czy dzierżawy. Wniosek da się złożyć online, co w praktyce oszczędza najwięcej czasu, bo odpada bieganie z papierami.
Przeczytaj również: Dom 70m2 na zgłoszenie - Koszty, formalności i pułapki
Nie zaniżaj mocy przyłączeniowej
Moc przyłączeniowa to parametr w kilowatach, który mówi, ile energii sieć ma dostarczyć jednocześnie. W domu z płytą indukcyjną, pompą ciepła, bojlerem i warsztatem bezpieczniej jest założyć zapas niż próbować „jechać na styk”. Zbyt mała moc przyłączeniowa kończy się później kolejnym wnioskiem, wydłużeniem formalności i często dodatkowymi kosztami, a to jest właśnie ten rodzaj oszczędności, który bardzo szybko okazuje się pozorny.
Po złożeniu wniosku operator wydaje warunki przyłączenia, później podpisujesz umowę o przyłączenie, a po wykonaniu instalacji zgłaszasz jej gotowość do odbioru. To zwykła sekwencja kroków, ale w praktyce warto pilnować terminów, bo każdy przestój na tym etapie przesuwa cały harmonogram budowy. Skoro wiadomo już, co trzeba zrobić, warto policzyć, ile to wszystko kosztuje naprawdę.
Ile kosztuje przyłączenie i gdzie kończy się koszt samej taryfy
Największy błąd inwestorów widzę wtedy, gdy ktoś miesza cenę energii z opłatą za przyłączenie. To nie jest to samo. Jedno dotyczy bieżącego zużycia prądu, a drugie doprowadzenia energii do działki, budynku albo placu budowy. W przypadku Taurona opłata za sam wniosek o warunki przyłączenia wynosi 1 zł za każdy kW mocy przyłączeniowej, nie więcej niż 100 000 zł.
| Wydatek | Ile wynosi | Co z tego wynika |
|---|---|---|
| Wniosek o warunki przyłączenia | 1 zł za 1 kW mocy przyłączeniowej, maksymalnie 100 000 zł | Płacisz na starcie, zanim ruszy formalny proces |
| Zasilanie tymczasowe placu budowy na niskim napięciu | 10,30 zł netto za 1 kW, czyli 12,67 zł brutto | To koszt typowy dla budowy, a nie dla gotowego domu |
| Dodatkowa długość przyłącza ponad 200 m | 43,73 zł/m netto dla przyłącza kablowego lub 32,30 zł/m netto dla napowietrznego | Duża działka lub oddalony budynek potrafią mocno podbić koszt |
| Docelowa opłata za przyłączenie | Ustalana w umowie, zależna od mocy, rodzaju i długości przyłącza oraz rzeczywistych prac | Tu nie ma jednej uniwersalnej stawki dla każdego domu |
W praktyce największe różnice robią nie same kWh, tylko długość przyłącza i to, czy trzeba wykonać dodatkowe prace w terenie. Jeśli projekt zakłada długie dojście do domu albo przebudowę istniejącej infrastruktury, koszt potrafi wzrosnąć szybciej, niż wielu inwestorów zakłada na początku. Na fakturze za energię dojdą jeszcze opłaty dystrybucyjne, więc nawet dobra stawka sprzedaży nie daje pełnego obrazu. To prowadzi do pytania, czy w twojej sytuacji G11 rzeczywiście jest najlepszym wyborem.
G11, G12 czy zasilanie tymczasowe co wybrać w czasie budowy i po odbiorze

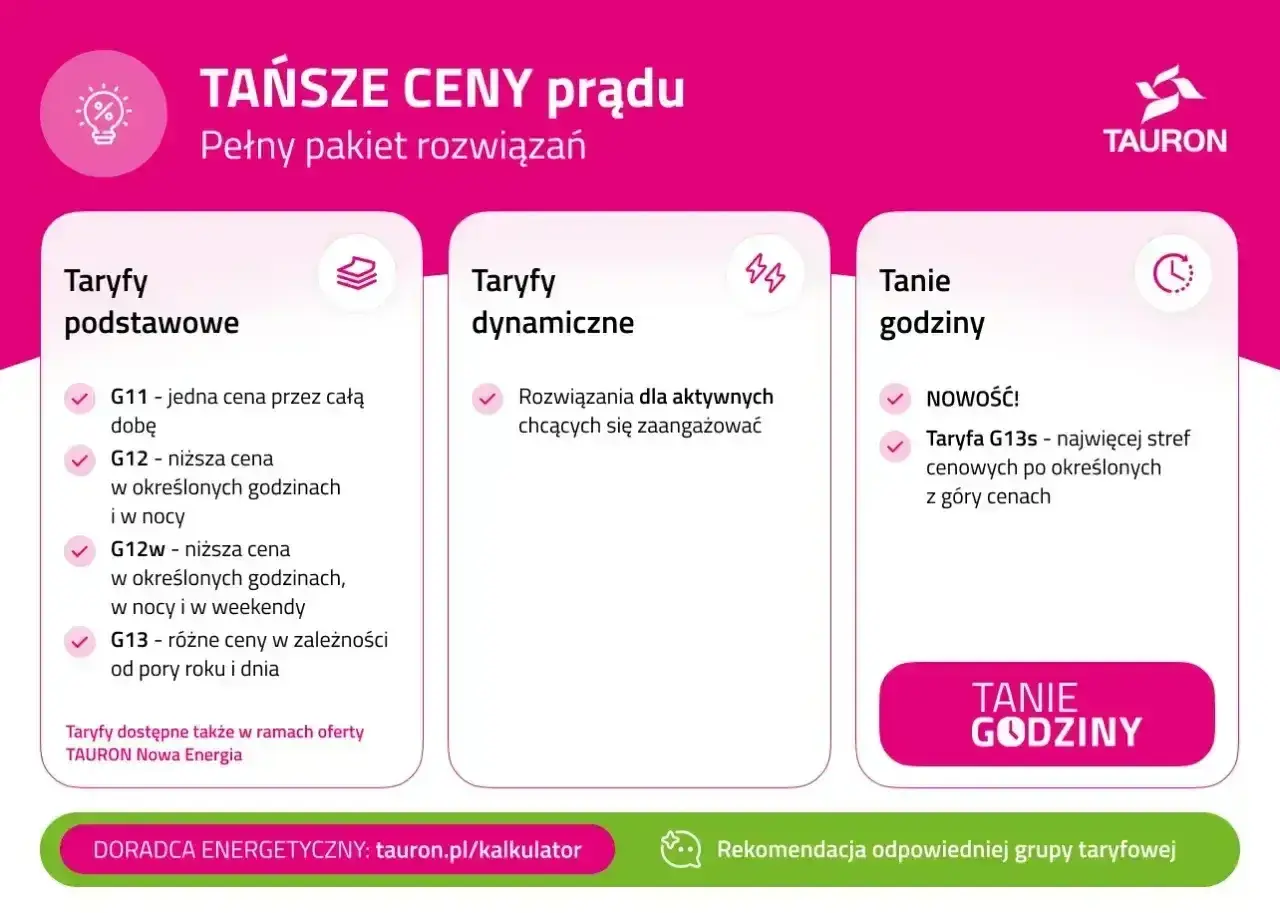

Jeśli mam oceniać to praktycznie, wybór nie sprowadza się do hasła „która taryfa jest najtańsza”, tylko do pytania, jak naprawdę zużywasz energię. Tauron opisuje G11 jako taryfę jednostrefową, G12 jako dwustrefową, a G13 jako trójstrefową. Różnica jest prosta: w G11 masz jedną stawkę przez całą dobę, a w taryfach wielostrefowych część zużycia można przenieść na tańsze godziny.
| Sytuacja | Co zwykle ma sens | Dlaczego |
|---|---|---|
| Budowa domu i prace na placu budowy | Zasilanie tymczasowe | Jest projektowane jako rozwiązanie budowlane i po zakończeniu prac ma zostać zdemontowane |
| Gotowy dom z równym zużyciem energii w ciągu dnia | G11 | Jedna stawka upraszcza rachunki i planowanie budżetu |
| Dom z pompą ciepła, bojlerem lub dużą częścią zużycia nocą | G12 lub G13 | Można wykorzystać tańsze strefy i obniżyć koszt części zużycia |
| Dom, w którym planujesz ładowarkę do auta albo większe obciążenia w przyszłości | Najpierw sprawdź moc i 3 fazy, potem taryfę | Sama taryfa nie naprawi niedoszacowanej instalacji |
Jak nie przepłacić na etapie projektu i montażu
Najczęstszy problem jest banalny: ktoś składa dokumenty późno, dobiera zbyt małą moc i zakłada, że „jakoś to będzie”. A przy przyłączeniu energii zbyt wiele rzeczy zależy od sieci, warunków technicznych i długości odcinka, żeby liczyć na szczęście. Tauron zaznacza, że sam proces może zająć od kilku do kilkunastu miesięcy, więc opóźnienie na starcie bardzo łatwo przeradza się w przesunięcie całego harmonogramu budowy.
- Nie dobieraj mocy na styk. Zostaw zapas na kuchnię, narzędzia budowlane, pompę ciepła i przyszłe wyposażenie.
- Rozróżnij przyłącze tymczasowe od docelowego. To dwa różne etapy i dwa różne koszty.
- Sprawdź długość przyłącza. Po przekroczeniu 200 m rosną dopłaty za każdy dodatkowy metr.
- Przemyśl instalację 1-fazową lub 3-fazową. Przy większych obciążeniach trzy fazy zwykle dają większy spokój.
- Nie odkładaj zgłoszenia gotowości instalacji. To jeden z tych papierów, które naprawdę potrafią zatrzymać odbiór.
Jeśli projektujesz dom od zera, myśl o prądzie nie tylko jak o rachunku, ale jak o elemencie całej inwestycji. Układ kuchni, pralni, garażu, kotłowni i strefy pracy zdalnej ma realny wpływ na to, jak będzie wyglądało zużycie energii, a więc również to, czy prosty G11 okaże się najlepszym wyborem. Dobrze zaplanowana instalacja oszczędza więcej nerwów niż najtańsza stawka na pierwszej fakturze.
Co zapamiętać, zanim zamkniesz temat prądu przy budowie domu
Jeśli mam streścić temat bez zbędnych ozdobników, to powiedziałbym tak: G11 jest świetna jako prosta taryfa dla gotowego domu, ale budowę trzeba ogarnąć osobno. Najwięcej kosztów i formalności bierze się nie z samej ceny energii, lecz z przyłączenia, mocy przyłączeniowej i tego, czy instalacja od początku pasuje do planowanego wyposażenia. Właśnie dlatego na etapie projektu warto myśleć o domu całościowo, a nie tylko o tym, ile będzie kosztowała jedna kilowatogodzina.
Jeżeli chcesz uniknąć najdroższych błędów, zacznij od mocy, później sprawdź długość i rodzaj przyłącza, a dopiero na końcu wybieraj strefę rozliczeń. W praktyce to właśnie taka kolejność daje najwięcej spokoju: najpierw technika i formalności, potem taryfa, a na końcu przewidywalny rachunek.
