Remont zaczyna się nie od farby ani płytek, tylko od liczb. Dobrze przygotowany kosztorys remontu pozwala sprawdzić, czy plan jest realny, gdzie uciekają pieniądze i kiedy trzeba dołożyć bufor na niespodzianki. W praktyce chodzi nie tylko o samą cenę robót, ale też o materiały, transport, wywóz gruzu, rezerwę i formalności, które potrafią zatrzymać pracę w najmniej wygodnym momencie.
Najważniejsze liczby i decyzje, które warto mieć przed startem
- W dobrze zrobionym budżecie osobno zapisuję materiały, robociznę, logistykę i rezerwę na niespodzianki.
- Przy remoncie mieszkania rozsądnie jest zostawić 10–20% zapasu, a w starszych lokalach nawet bliżej górnej granicy.
- Najdroższe zwykle są kuchnia i łazienka, bo łączą wykończenie z instalacjami i montażem.
- W 2026 roku kompleksowy remont mieszkania najczęściej liczy się w szerokich widełkach za metr, więc sam metraż nie wystarcza do oceny kosztu.
- Prace odświeżające zwykle nie wymagają formalności, ale ingerencja w konstrukcję lub instalacje już tak.
Jak wygląda sensowna wycena remontu mieszkania
Ja zwykle rozbijam budżet na kilka prostych koszyków, bo wtedy od razu widać, gdzie leży problem, a nie tylko końcową sumę. Najczęściej w wycenie powinny znaleźć się: prace przygotowawcze, materiały bazowe, materiały wykończeniowe, robocizna, transport, wywóz odpadów, wynajem sprzętu i rezerwa. Jeśli czegoś nie wpiszesz na początku, prawdopodobnie i tak wróci do kosztorysu później, tylko już w mniej wygodnym momencie.
| Pozycja | Co wpisuję | Dlaczego to ważne |
|---|---|---|
| Prace przygotowawcze | Demontaż, skuwanie, zabezpieczenie mebli, wyrównanie ścian i podłóg | To etap, który łatwo pominąć, a on często decyduje o tempie całego remontu |
| Materiały bazowe | Grunty, kleje, gładź, hydroizolacja, wkręty, taśmy, folie | To drobnica, która sumuje się szybciej, niż się wydaje |
| Materiały wykończeniowe | Farby, płytki, panele, listwy, armatura, oświetlenie, zabudowa | Tu najłatwiej przesunąć budżet w górę przez lepszy standard |
| Robocizna | Stawki ekip, pojedynczych fachowców, montaż, poprawki | Bez tego wycena wygląda dobrze tylko na papierze |
| Logistyka | Transport, kontener, wywóz gruzu, magazynowanie, dostawy | To koszt często pomijany w pierwszym odruchu |
| Sprzęt i wynajem | Szlifierka, mieszadło, betoniarka, rusztowanie, narzędzia specjalistyczne | Przy części prac wynajem jest tańszy niż zakup, ale trzeba go uwzględnić |
| Rezerwa | Dodatkowe 10-20% całości | Chroni budżet, gdy wychodzą krzywe ściany, stare instalacje albo dopłaty za poprawki |
Tak ułożona tabela od razu pokazuje, czy oferta jest kompletna, czy tylko ładnie wygląda. Kiedy masz już pełną listę pozycji, można przejść do prostego liczenia krok po kroku.

Jak policzyć budżet krok po kroku
- Najpierw spisuję zakres prac osobno dla każdego pomieszczenia. To ważne, bo łazienka, kuchnia i salon prawie nigdy nie kosztują tyle samo na metr.
- Potem dzielę remont na etapy: demontaż, instalacje, przygotowanie podłoża, wykończenie i montaż. Taki podział od razu pokazuje kolejność wydatków.
- Do każdej pozycji dopisuję, czy chodzi o robociznę, materiał czy usługę dodatkową. Mieszanie tych trzech rzeczy w jednym wierszu bardzo utrudnia porównywanie ofert.
- Zbieram co najmniej 2-3 wyceny na ten sam zakres prac. Jeśli jedna oferta jest dużo niższa od pozostałych, zwykle trzeba sprawdzić, co została z niej wycięte.
- Ustalam standard materiałów przed zakupem. Inaczej liczy się zwykła farba, inaczej farba z lepszą odpornością, a jeszcze inaczej płytki wielkoformatowe i zabudowa na wymiar.
- Na końcu dodaję rezerwę. Przy mieszkaniu w starszym budynku trzymam się zwykle widełek 15-20%, bo właśnie tam najczęściej wychodzą ukryte problemy.
W praktyce, jak pokazują aktualne wyliczenia TotalMoney, robocizna zwykle pochłania 30-50% całego budżetu, materiały 40-60%, a sprzęt do 10%. To dobry punkt odniesienia, bo od razu widać, że nawet niewielka zmiana standardu może mocno przesunąć końcową sumę. Gdy ten podział masz już w głowie, warto zestawić go z realnymi widełkami dla najczęstszych prac.
Ile kosztują najczęstsze prace w 2026 roku

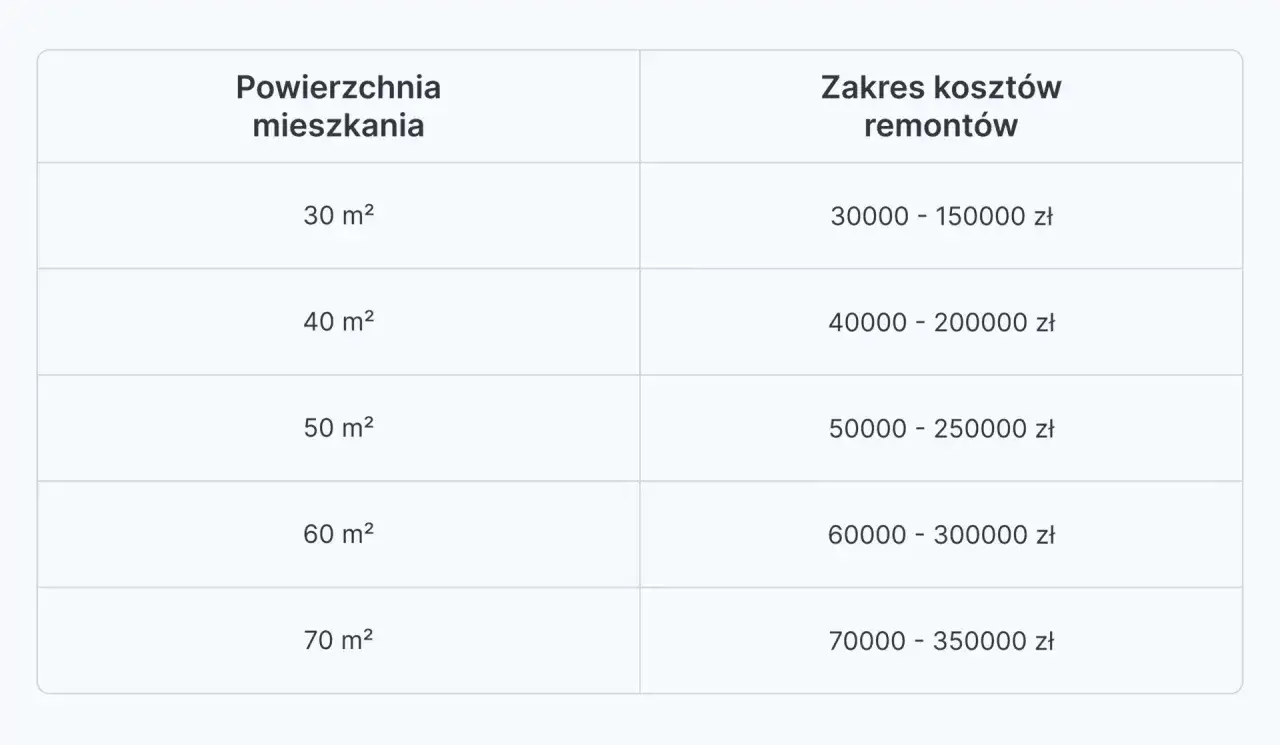

Tu najlepiej działa szerokie spojrzenie, bo koszt remontu nie wynika wyłącznie z metrażu. Dużo mocniej wpływają na niego instalacje, stan istniejących ścian, zakres demontażu i standard wykończenia. Według TotalMoney kompleksowy remont mieszkania w 2026 roku bywa liczony od około 1500 do 5500 zł za metr kwadratowy, więc mieszkanie 50 m² może oznaczać budżet od mniej więcej 75 tys. do 275 tys. zł.
| Zakres prac | Orientacyjny koszt | Co zwykle podnosi cenę |
|---|---|---|
| Malowanie ścian i sufitów | Około 20-35 zł/m² za robociznę, 35-60 zł/m² z materiałem | Naprawy podłoża, gruntowanie, liczba warstw, wyższa półka farby |
| Gładzie i przygotowanie ścian | Około 40-90 zł/m² | Krzywe ściany, pęknięcia, mocno nierówne podłoże, dodatkowe szlifowanie |
| Montaż paneli | Około 100-180 zł/m² z montażem | Listwy, podkład, docinki, trudne narożniki, nierówna posadzka |
| Układanie płytek | Około 180-350 zł/m² z robocizną i częścią materiałów | Hydroizolacja, format płytek, skomplikowane cięcia, strefy mokre |
| Łazienka 4-5 m² | Około 17 000-25 000 zł | Przeróbki instalacji, zabudowa, biały montaż, jakość ceramiki i armatury |
| Kuchnia 8-10 m² | Około 25 000-45 000 zł, a przy pełnej wymianie znacznie więcej | Zabudowa na wymiar, AGD, instalacje, płytki, oświetlenie, liczba punktów elektrycznych |
| Remont generalny mieszkania | Około 1500-5500 zł/m² | Wiek budynku, stan instalacji, poziom wykończenia, lokalizacja |
Najważniejszy wniosek jest prosty: kuchnia i łazienka prawie zawsze „zjadają” najwięcej, bo łączą wykończenie z techniką. Farba jest tylko końcem rachunku, nie jego początkiem. To prowadzi wprost do pytania, gdzie budżet najczęściej pęka w praktyce.
Gdzie budżet najczęściej pęka
- Brak wspólnego zakresu dla wszystkich ofert. Jedna ekipa wyceni same roboty, druga dołoży transport, zabezpieczenie i poprawki, a trzecia pominie drobną, ale kosztowną logistykę.
- Niedoszacowanie instalacji. Stara elektryka, piony wodne albo wentylacja potrafią szybko podbić koszt, nawet jeśli pierwotnie plan był „tylko na odświeżenie”.
- Pomijanie drobnicy. Taśmy, grunty, silikony, folie, wkręty, kołki, listwy i środki do sprzątania wyglądają niegroźnie, ale razem robią zauważalną kwotę.
- Zbyt mały zapas materiału. Przy płytkach, panelach czy farbie warto liczyć odpad i docinki, bo dociąganie braków w połowie prac zwykle kosztuje więcej niż zakup z lekką nadwyżką.
- Oszczędzanie na przygotowaniu podłoża. To pozorna oszczędność, bo słabo przygotowana ściana albo posadzka prędzej czy później wymusi poprawki.
- Brak rezerwy na niespodzianki. W starych mieszkaniach 10% bywa za mało, jeśli po zdjęciu warstw wyjdą zniszczone tynki, krzywe podłoże albo stare przewody.
Ja najbardziej pilnuję dwóch rzeczy: zakresu wpisanego do umowy i rezerwy na prace, których nie widać na pierwszy rzut oka. Kiedy wiadomo już, na czym najłatwiej stracić kontrolę nad budżetem, trzeba jeszcze sprawdzić formalne granice remontu.
Jakie formalności sprawdzić przed startem
W mieszkaniu większość prac odświeżających da się zrobić bez urzędowych procedur: malowanie, wymiana podłóg, wymiana ceramiki, montaż mebli czy odnowienie ścian zwykle nie wymaga dodatkowych zgód administracyjnych. Jak przypomina GUNB, sama aranżacja wnętrz nie jest tym samym co roboty wpływające na konstrukcję budynku, ale sytuacja zmienia się wtedy, gdy ruszasz ściany nośne, strop, piony instalacyjne, wentylację, gaz albo elementy wspólne budynku.
- Jeśli planujesz wyburzanie lub naruszanie ścian nośnych, sprawdź, czy potrzebne będzie pozwolenie i projekt.
- Jeśli ingerujesz w instalację gazową, wentylację albo piony wodno-kanalizacyjne, skonsultuj zakres z administracją lub zarządcą.
- Jeśli mieszkasz w bloku, sprawdź regulamin wspólnoty albo spółdzielni, bo czasem trzeba wcześniej zgłosić termin i zakres robót.
- Jeśli remont może wpłynąć na część wspólną budynku, nie zaczynaj od zakupów, tylko od formalnego potwierdzenia, co wolno zmieniać.
Taki porządek oszczędza nerwy i pieniądze, bo zatrzymanie prac w połowie remontu jest droższe niż kilka dni na sprawdzenie dokumentów. A kiedy formalności są już jasne, zostaje ostatnia rzecz: dopisanie do planu kilku praktycznych zasad, które trzymają całość w ryzach.
Co dopisałbym do planu, zanim zamówię ekipę
Na końcu traktuję budżet jak dokument roboczy, a nie jednorazową wycenę. Najlepiej działa kilka prostych nawyków:
- Zapisuj osobno kwoty netto i brutto, jeśli porównujesz oferty od różnych wykonawców.
- Nie płac całej kwoty z góry, tylko rozbij rozliczenie na etapy.
- Po każdym większym zakupie aktualizuj arkusz, nawet jeśli zmiana jest niewielka.
- Zamawiaj materiały po finalnym pomiarze, bo kuchnia, łazienka i zabudowy rzadko wybaczają błędne założenia.
- Zostaw rezerwę w osobnym miejscu, najlepiej poza podstawowym budżetem remontowym.
- Przed startem spisz dokładny zakres prac i dopisz, czego ekipa nie wycenia, bo to najczęstsze źródło sporów.
Jeśli miałbym zostawić jedną praktyczną zasadę, byłaby prosta: lepiej policzyć remont z lekkim zapasem niż ratować go kolejnymi dopłatami. Dobrze przygotowany plan nie ma wyglądać idealnie na papierze, tylko wytrzymać zderzenie z rzeczywistością, a właśnie na tym polega rozsądne planowanie wnętrza od strony finansowej.
