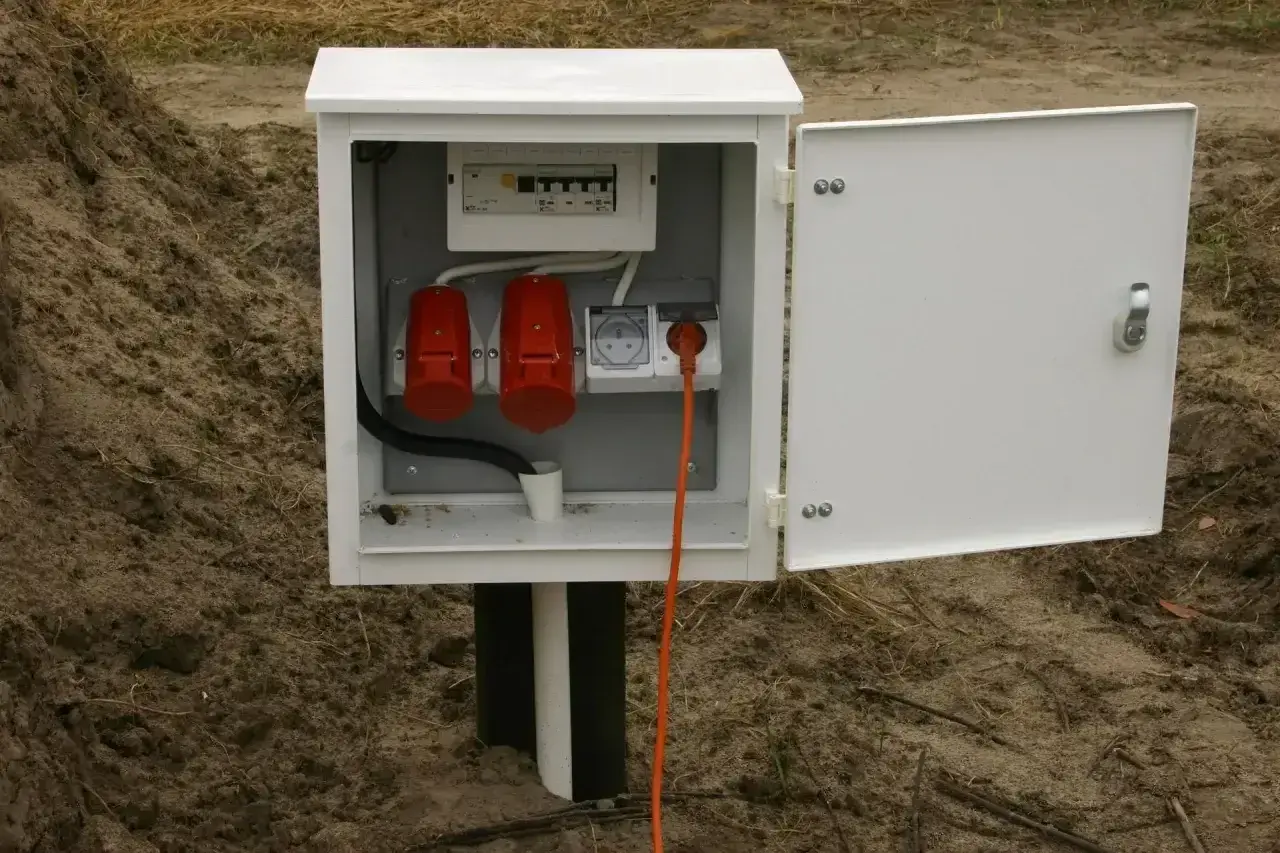

Podłączenie prądu do działki bez domu to zwykle pierwszy techniczny krok przed budową, ale też jeden z tych, które potrafią zająć więcej czasu niż sam projekt domu. Najwięcej zależy od tego, gdzie przebiega sieć, jaką moc chcesz zamówić i czy potrzebujesz tylko zasilania placu budowy, czy od razu rozwiązania docelowego. Poniżej rozkładam cały proces na proste etapy, pokazuję realne koszty i wskazuję miejsca, w których najłatwiej stracić kilka tygodni.
Najważniejsze rzeczy do sprawdzenia przed złożeniem wniosku
- Działka bez domu może dostać przyłącze, jeśli masz tytuł prawny do nieruchomości i potrafisz wskazać planowany obiekt albo plac budowy.
- Proces zaczyna się od wniosku o warunki przyłączenia, a kończy na umowie i wykonaniu prac po stronie operatora oraz inwestora.
- Przy kompletnym wniosku operator sieci niskiego napięcia zwykle odpowiada w kilka tygodni, a nie w miesiące.
- Koszt to nie tylko opłata dla operatora, ale też mapa, projekt, skrzynka, wykopy i późniejsza instalacja wewnętrzna.
- Najtańszy scenariusz to krótkie przyłącze blisko istniejącej sieci; najdroższy to długa trasa, kolizje i konieczność przebudowy infrastruktury.
- Jeśli budowa ma ruszyć szybko, warto rozważyć wariant zasilania tymczasowego, ale nie mylić go z przyłączem docelowym.
Czy na niezabudowanej działce da się w ogóle podłączyć prąd
Tak, da się. Sama nieobecność domu nie blokuje przyłącza, bo operator nie ocenia jeszcze gotowego budynku, tylko warunki techniczne i prawne, które pozwolą doprowadzić energię do działki. W praktyce potrzebujesz przede wszystkim tytułu prawnego do nieruchomości, sensownego opisu planowanej zabudowy i informacji, jakiej mocy będziesz potrzebować.
Ja zawsze zaczynam od sprawdzenia jednej rzeczy: czy przyłącze da się poprowadzić bez wchodzenia w cudzy grunt. Jeśli kabel ma przejść przez działkę sąsiada albo teren o nieuregulowanym dostępie, sprawa robi się trudniejsza, bo dochodzą zgody, uzgodnienia albo służebność przesyłu. To nie jest formalność do odhaczenia w pięć minut, tylko często główna przyczyna opóźnień.
Warto też odróżnić przyłącze od pozwolenia na budowę. Przyłącze nie zastępuje formalności budowlanych, a samo podłączenie energii nie oznacza jeszcze, że możesz dowolnie ruszać z inwestycją. To po prostu jeden z elementów, który pozwala przygotować działkę pod budowę i późniejsze użytkowanie domu. Kiedy ta granica jest jasna, łatwiej przejść do samej procedury.

Jak wygląda procedura krok po kroku
Najkrócej: najpierw składasz wniosek o warunki przyłączenia, potem dostajesz dokument z wymaganiami technicznymi, podpisujesz umowę i czekasz na realizację. Brzmi prosto, ale diabeł siedzi w szczegółach, dlatego ja rozpisuję to zawsze na kilka konkretnych decyzji.
- Ustal, czy chcesz zasilanie docelowe, czy tylko energię na czas budowy.
- Przygotuj dane działki, plan zabudowy i szacunkową moc przyłączeniową.
- Złóż wniosek do operatora sieci dystrybucyjnej, najlepiej elektronicznie, jeśli jest taka możliwość.
- Odbierz warunki przyłączenia i projekt umowy, sprawdź miejsce złącza, moc oraz termin ważności dokumentu.
- Podpisz umowę i zrealizuj to, co masz po swojej stronie, na przykład przygotowanie terenu lub wewnętrznej instalacji.
- Po wykonaniu prac operator montuje lub uruchamia układ pomiarowy, a Ty możesz zawrzeć umowę sprzedaży energii.
W TAURON Dystrybucji kompletne wnioski dla niskiego napięcia są rozpatrywane zwykle w 21 dni, a dla IV grupy w 30 dni. Jeśli wniosek ma braki, termin się zatrzymuje, a na ich uzupełnienie najczęściej masz 14 dni. To ważne, bo wiele osób myśli, że „sprawa stoi w operatorze”, a problemem okazuje się po prostu niepełny formularz. Zanim więc złożysz papiery, dobrze mieć pod ręką właściwy zestaw danych.
Jeżeli wiesz już, że sieć ma zasilić nie tylko plac budowy, ale również przyszły dom, na tym etapie warto od razu ustawić parametry tak, by nie wracać do całej procedury po roku. Następny krok to dokumenty, które trzeba przygotować bez zgadywania.
Jakie dokumenty i dane przygotować do wniosku
Najwięcej czasu oszczędza nie „spryt”, tylko dobre przygotowanie. Ja zaczynam od trzech filarów: prawa do działki, planu sytuacyjnego i mocy przyłączeniowej. Reszta to już dopasowanie szczegółów do tego, co naprawdę ma powstać na gruncie.
| Co przygotować | Po co to jest | Na co uważać |
|---|---|---|
| Tytuł prawny do nieruchomości | Potwierdza, że możesz wystąpić o przyłącze | Najczęściej wystarczy oświadczenie we wniosku, ale operator może poprosić o dokument w trakcie procesu |
| Plan zabudowy lub szkic sytuacyjny | Pokazuje, gdzie ma stanąć obiekt i skąd ma być zasilany | Warto zaznaczyć dostęp do drogi publicznej, sąsiednie obiekty i orientacyjny przebieg przyłącza |
| Numer działki i adres | Ułatwia identyfikację terenu | Przy nowych działkach sam adres bywa niewystarczający, więc numer ewidencyjny jest kluczowy |
| Moc przyłączeniowa | Określa, ile energii obiekt ma pobierać w szczycie | Zbyt niska moc oznacza późniejszą zmianę warunków i dodatkowe koszty |
| Informacja o wariancie zasilania | Rozróżnia przyłącze docelowe i tymczasowe | To nie to samo, a pomyłka wydłuża całą procedurę |
| Pełnomocnictwo albo zgody współwłaścicieli | Porządkuje reprezentację w sprawie | Przy współwłasności bez zgody wszystkich właścicieli mogą pojawić się problemy formalne |
Jeśli nie wiesz, jaką moc wpisać, poproś elektryka albo projektanta o policzenie jednoczesnych odbiorników. Orientacyjnie niewielki domek letniskowy z typowym wyposażeniem często mieści się w 5-9 kW, dom jednorodzinny około 100 m² z ogrzewaniem gazowym zwykle w 11-14 kW, a podobny metraż z pompą ciepła może wymagać już 14-22 kW. Ja zawsze wolę dodać rozsądny zapas, niż po roku wracać do zmiany mocy i kolejnych formalności.
Gdy dokumenty i moc są sensownie policzone, można przejść do najczęściej zadawanego pytania, czyli ile to wszystko realnie kosztuje.
Ile to kosztuje i z czego składa się rachunek
Koszt przyłącza warto rozbić na kilka koszyków, bo sama opłata dla operatora to tylko część wydatków. Ja patrzę na budżet szerzej: najpierw taryfa dystrybucyjna, potem geodeta i projekt, a na końcu roboty wykonawcze na działce. Dzięki temu nie ma później zaskoczenia, że „prąd miał kosztować dwa tysiące, a wyszło osiem”.
| Składnik kosztu | Orientacyjny poziom | Co podbija cenę |
|---|---|---|
| Opłata przyłączeniowa operatora | W PGE Dystrybucja w 2026 r. dla niskiego napięcia: 15,84 zł/kW dla przyłącza napowietrznego i 92,02 zł/kW dla kablowego, netto | Moc przyłączeniowa, rodzaj przyłącza i lokalne warunki techniczne |
| Dodatkowa długość powyżej 200 m | W tym samym cenniku: 32,30 zł/m dla napowietrznego i 43,73 zł/m dla kablowego, netto | Im dalej od sieci, tym szybciej rośnie rachunek |
| Mapa do celów projektowych | Zwykle 800-4000 zł | Powierzchnia działki, zakres pomiarów i lokalny rynek geodetów |
| Projekt i uzgodnienia | Najczęściej 1200-2500 zł | Stopień skomplikowania trasy i wymagania operatora |
| Skrzynka lub złącze kablowe z montażem | Praktycznie 2000-3900 zł | Rodzaj obudowy, długość kabla i konieczne roboty ziemne |
| Wykopy, kabel i prace na działce | Często 85-300 zł/mb dla odcinka do przyszłego budynku | Głębokość wykopu, przekrój kabla i ukształtowanie terenu |
W prostym scenariuszu, gdy działka leży blisko sieci i nie ma kolizji, całość zwykle zamyka się w kilku tysiącach złotych. Jeśli jednak trzeba ciągnąć dłuższy odcinek, przekraczać 200 metrów albo przebudowywać istniejącą infrastrukturę, koszt potrafi wzrosnąć bardzo wyraźnie. Właśnie dlatego przed podpisaniem czegokolwiek warto ustalić, czy potrzebujesz od razu zasilania stałego, czy tylko prądu na czas budowy.
To prowadzi do kolejnej decyzji, która w praktyce jest równie ważna jak sam koszt: czy brać zasilanie tymczasowe, czy od razu robić przyłącze docelowe.
Prąd na czas budowy czy przyłącze docelowe
Zasilanie tymczasowe ma sens wtedy, gdy chcesz ruszyć z budową szybciej, niż da się wykonać pełne przyłącze. W dokumentach jednego z dużych operatorów taka forma jest opisana jako zasilanie placu budowy lub obiektu na czas określony, z reguły do 12 miesięcy. To rozwiązanie bywa bardzo praktyczne, ale ma jedną wadę: po zakończeniu budowy zwykle trzeba je zdemontować albo zastąpić wersją docelową.
| Cecha | Zasilanie tymczasowe | Przyłącze docelowe |
|---|---|---|
| Cel | Budowa, remont, prace techniczne | Stałe korzystanie z energii w domu |
| Czas realizacji | Zwykle krótszy | Zwykle dłuższy, bo obejmuje pełną docelową infrastrukturę |
| Trwałość | Rozwiązanie przejściowe | Układ na lata |
| Opłacalność | Dobra, gdy budowa startuje zaraz | Dobra, gdy chcesz uniknąć podwójnych prac |
Najrozsądniejszy wariant to często wersja łączona, czyli przemyślenie od razu zasilania placu budowy i docelowej instalacji. Jeśli inwestycja jest dobrze rozpisana, nie płacisz dwa razy za to samo i nie wracasz po roku do kolejnego kompletu formalności. Kiedy ten podział jest jasny, zostaje jeszcze wybór techniczny: kabel w ziemi czy linia napowietrzna.
Kablowe czy napowietrzne rozwiązanie będzie lepsze
Tu nie chodzi tylko o wygląd. Rodzaj przyłącza wpływa na koszt, odporność na warunki pogodowe i to, jak później urządzisz działkę. Przy planowaniu ogrodu, podjazdu i ogrodzenia wybór typu przyłącza naprawdę ma znaczenie, bo źle ustawiona skrzynka albo trasa kabla mogą zepsuć cały porządek działki.
| Kryterium | Przyłącze kablowe | Przyłącze napowietrzne |
|---|---|---|
| Wygląd | Bardziej dyskretne i łatwiejsze do wkomponowania w ogród | Bardziej widoczne, zależne od słupów i linii nad terenem |
| Odporność | Zwykle lepsza ochrona przed wiatrem i gałęziami | Bardziej narażone na uszkodzenia pogodowe |
| Koszt | Najczęściej wyższy | Zwykle niższy |
| Prace na działce | Wymaga wykopu i lepszego zaplanowania trasy | Mniej robót ziemnych, ale trzeba spełnić warunki techniczne |
| Kiedy ma sens | Gdy liczy się estetyka, trwałość i spójny projekt działki | Gdy ważniejszy jest budżet i operator dopuszcza taki wariant |
Jeśli planujesz nowoczesny dom, ogród, podjazd i możliwie czystą linię zabudowy, kabel w ziemi zwykle daje mniej kompromisów. Jeśli jednak warunki techniczne sieci podpowiadają coś innego, nie ma sensu forsować wariantu „ładniejszego” na siłę. Lepiej dobrze dopasować rozwiązanie do terenu niż później poprawiać wszystko po odbiorze.
Ostatnia rzecz, która często spowalnia całą inwestycję, to nie technika, tylko błędy w papierach i źle policzone parametry. Warto je wyłapać od razu.
Jak nie utknąć w papierach i terminach
- Nie zaniżaj mocy przyłączeniowej. Za mała wartość oznacza późniejszą korektę i dodatkową procedurę.
- Nie składaj wniosku bez planu sytuacyjnego. Sam numer działki zwykle nie wystarcza, jeśli operator ma wskazać techniczne miejsce przyłączenia.
- Nie pomijaj zgody współwłaścicieli. Przy współwłasności brak zgody potrafi zatrzymać sprawę szybciej niż brak kabla.
- Nie ignoruj trasy przez cudzy grunt. Jeśli przyłącze ma iść przez działkę sąsiada, trzeba to uzgodnić zanim ruszą prace.
- Nie myl zasilania tymczasowego z docelowym. To dwa różne scenariusze, z różnym zakresem i różnym okresem obowiązywania.
- Nie odkładaj uzupełnienia braków formalnych. Gdy operator wzywa do poprawki, zegar procesu zwykle się zatrzymuje.
Najczęściej problem nie leży w samej sieci, tylko w niedopasowaniu między projektem domu, planowaną mocą i trasą przyłącza. Jeśli te trzy elementy są spójne, sprawa przechodzi znacznie sprawniej. A skoro przyłącze zwykle robi się raz na wiele lat, warto od razu zaplanować je tak, by nie wracać do tych samych kosztów drugi raz.
Co warto zaplanować razem z przyłączem, żeby nie płacić dwa razy
Jeśli miałbym wskazać jedną rzecz, która realnie zmniejsza późniejsze koszty, powiedziałbym: planuj przyłącze razem z przyszłym domem, a nie obok niego. To moment, w którym warto pomyśleć o miejscu na skrzynkę, przebiegu kabli do bramy, ogrodu i warsztatu, a także o rezerwie pod pompę ciepła, klimatyzację czy ładowarkę do auta.
W praktyce dobrze działa prosta zasada: to, czego nie przewidzisz teraz, zapłacisz później drugi raz. Dodatkowy wykop po ułożeniu kostki, korekta trasy kabla po urządzeniu ogrodu albo zmiana mocy po montażu energochłonnych urządzeń to typowe przykłady kosztów, których można uniknąć. Jeśli dom ma być nie tylko funkcjonalny, ale też estetycznie uporządkowany, warto od razu ustawić wszystko tak, by instalacje nie psuły całej kompozycji działki.
Przy dobrej organizacji cały proces jest mniej uciążliwy, niż się wydaje na początku. Najważniejsze decyzje to nie sama skrzynka czy kabel, tylko rozsądnie policzona moc, komplet dokumentów i wybór takiego wariantu przyłącza, który pasuje do planu budowy, a nie tylko do obecnego stanu działki.
