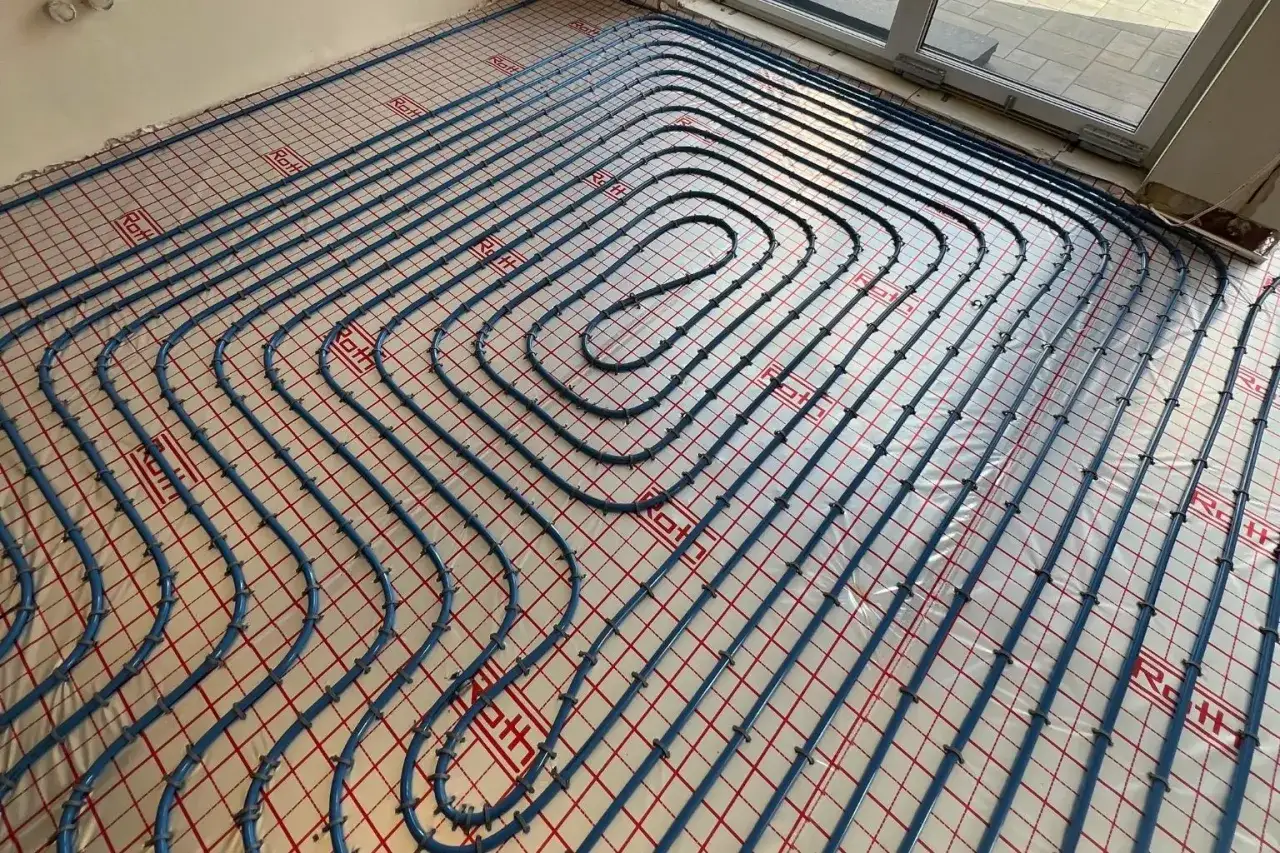

Wygrzewanie posadzki to etap, który decyduje o tym, czy podłoga po montażu będzie stabilna, sucha i odporna na późniejsze problemy. W praktyce chodzi o kontrolowane podgrzanie jastrychu, usunięcie nadmiaru wilgoci i ograniczenie naprężeń, które później potrafią zniszczyć nawet dobrze położony parkiet, panele albo płytki. Poniżej rozpisuję cały proces tak, jak podchodzę do niego przy realnym remoncie: kiedy zacząć, jak prowadzić cykl dla różnych wylewek, jak sprawdzić gotowość podłoża i jakich błędów nie wybacza ten etap.
Najważniejsze zasady, które decydują o bezpiecznym przygotowaniu podłogi
- Proces zaczyna się dopiero wtedy, gdy jastrych związał zgodnie z instrukcją producenta; dla anhydrytu zwykle po 7 dniach, dla cementu najczęściej po 21-28 dniach.
- Temperaturę podnosi się stopniowo, zwykle o 5°C na dobę albo co 2-3 dni, bez nocnego schładzania w trakcie cyklu.
- Wylewka anhydrytowa po wygrzaniu powinna zejść do wilgotności około 0,3% CM przy ogrzewaniu podłogowym; cementowa zwykle do 1,8% CM.
- Przed montażem podłogi ogrzewanie zwykle wyłącza się na 24 godziny, a po ułożeniu uruchamia ponownie powoli.
- Najczęstsze błędy to zbyt wczesne grzanie, brak wentylacji, za wysoka temperatura startowa i pominięcie pomiaru wilgotności.
Dlaczego ten etap ma tak duże znaczenie

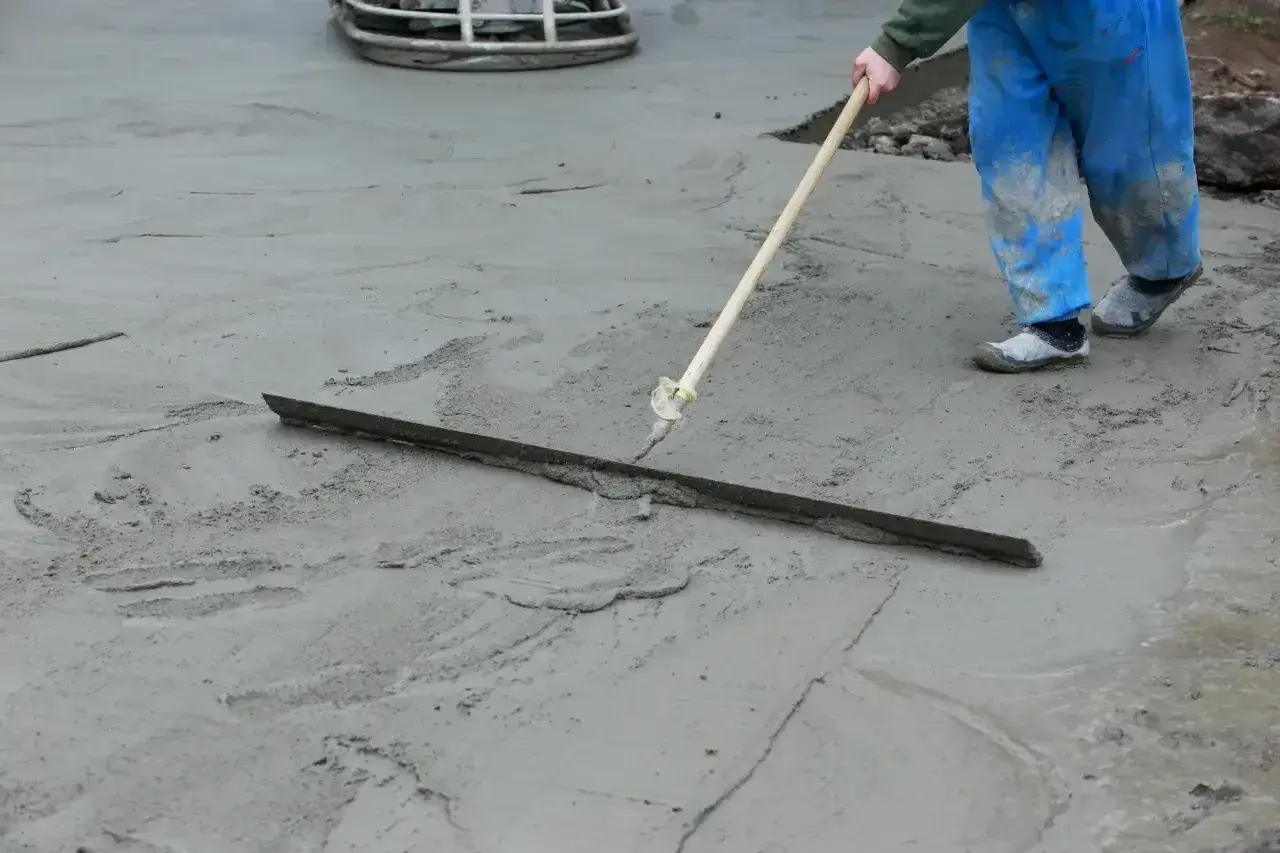

Gdy jastrych jeszcze pracuje, w środku zostaje sporo wilgoci. Jeśli zbyt szybko przykryjesz go podłogą, woda zacznie szukać ujścia później, już po montażu. To zwykle kończy się wybrzuszeniami, pęknięciami fug, odspajaniem kleju albo szczelinami w drewnie.
Ja traktuję ten proces nie jako formalność, ale jako test całej konstrukcji podłogi. Wylewka ma się nie tylko dosuszyć, lecz także przejść kontrolowane nagrzewanie i studzenie, żeby oddać naprężenia przed wejściem z warstwą finalną. To dlatego pośpiech jest tu złym doradcą, a dobrze prowadzony cykl często oszczędza później setki, a nawet tysiące złotych na poprawkach.
W dalszej części pokażę, kiedy można zacząć ogrzewanie i jak prowadzić je inaczej dla cementu, a inaczej dla anhydrytu.
Kiedy można zacząć wygrzewać jastrych
Najważniejsza zasada brzmi: start zależy od rodzaju wylewki i od tego, co mówi producent mieszanki. W praktyce najczęściej spotykam dwa scenariusze: anhydryt uruchamia się wcześniej, cement później. To nie jest drobna różnica, bo zbyt wczesne nagrzanie potrafi zaszkodzić wiązaniu.
| Rodzaj podkładu | Kiedy zwykle start | Typowy przebieg temperatury | Kiedy myślę o montażu podłogi |
|---|---|---|---|
| Cementowy | Najwcześniej po 21-28 dniach | Start od temperatury 5-10°C wyższej niż w pomieszczeniu, potem wzrost o 5°C co 2-3 dni do około 45-55°C | Po osiągnięciu wilgotności 1,8% CM lub mniej; od wylania do pełnej gotowości zwykle mija 5-8 tygodni |
| Anhydrytowy | Zwykle po 7 dniach | Start od 25°C przez 3 doby, potem wzrost o 5°C na dobę do 55°C | Po osiągnięciu wilgotności 0,3% CM; całość często zamyka się w 3-4 tygodniach od wylania |
| System suchy | Nie dotyczy klasycznego wygrzewania jastrychu | Brak cyklu w samej wylewce | Decydują wytyczne producenta całego układu |
Jeśli ktoś podaje jeden uniwersalny termin dla wszystkich podłóg, to zwykle upraszcza temat za mocno. W realnej budowie liczą się też grubość jastrychu, wentylacja, temperatura w pomieszczeniu i wilgotność powietrza. Z tego powodu zawsze zostawiam margines i patrzę na finalny pomiar CM, nie tylko na liczbę dni od wylania.

Jak prowadzę cykl krok po kroku
W systemie wodnym regulujesz temperaturę zasilania, a w elektrycznym temperaturę samej płyty. Różni się technika, ale logika pozostaje ta sama: start łagodny, wzrost stopniowy, okres maksymalnej temperatury i równie spokojne schładzanie. Tylko taki przebieg daje wylewce szansę na równomierne wyschnięcie.
Jastrych cementowy
- Zacznij najwcześniej po 21-28 dniach, gdy podkład związał.
- Ustaw temperaturę wody o 5-10°C wyższą niż temperatura otoczenia.
- Co 2-3 dni podnoś temperaturę o 5°C, aż dojdziesz do 45-55°C.
- Utrzymaj maksimum przez 3-5 dni albo zgodnie z protokołem producenta.
- Schładzaj o 5-10°C na dobę, aż wrócisz do około 20-25°C.
- Wietrz pomieszczenie regularnie, ale bez przeciągów i gwałtownych spadków temperatury.
Przeczytaj również: Pompa ciepła - Koszt zakupu, montażu i ogrzewania. Czy się opłaca?
Jastrych anhydrytowy
- Rozpocznij zwykle po 7 dniach od wylania.
- Zacznij od 25°C i trzymaj tę wartość przez 3 doby.
- Następnie zwiększaj temperaturę o 5°C na dobę do 55°C.
- Utrzymaj maksimum przez 2-5 dni albo do momentu uzyskania docelowej wilgotności.
- Potem schładzaj o 5°C dziennie do około 18-20°C.
- Nie obniżaj temperatury na noc i nie zasłaniaj powierzchni przedmiotami, które utrudniają odparowanie.
W obu wariantach ważna jest cierpliwość. Gwałtowne grzanie potrafi podnieść krawędzie płyty albo wywołać rysy, które później wychodzą dopiero pod okładziną. To właśnie tu najczęściej widać różnicę między „zrobione” a „zrobione dobrze”.
Jak sprawdzić, czy posadzka jest gotowa pod montaż podłogi
Nie opieram decyzji wyłącznie na czasie. Czas mówi, kiedy wolno zacząć sprawdzać, ale nie mówi jeszcze, czy podłoże naprawdę jest suche. Najpewniejsza jest metoda CM, czyli pomiar karbidowy. Dopiero on daje sensowną odpowiedź przed montażem drewna, paneli albo winylu.
| Rodzaj jastrychu | Maks. wilgotność CM przy ogrzewaniu | Maks. wilgotność CM bez ogrzewania | Co to oznacza w praktyce |
|---|---|---|---|
| Cementowy | do 1,8% | do 2,0% | Przy ogrzewaniu podłogowym trzeba zejść niżej, bo podłoga będzie pracować cieplej. |
| Anhydrytowy | do 0,3% | do 0,5% | Wymaga bardzo niskiej wilgotności, szczególnie pod drewno i podłogi wrażliwe na wodę. |
Wartości są typowe dla wielu instrukcji, ale karta techniczna okładziny finalnej ma pierwszeństwo. Przy niektórych panelach, deskach warstwowych i wykładzinach dopuszczalny poziom wilgoci bywa jeszcze ostrzejszy, więc zawsze sprawdzam wymagania konkretnego produktu.
Jeśli nie mam dostępu do pomiaru CM, test foliowy traktuję tylko jako wstępny sygnał. Folię PE o powierzchni około 1 m² przyklejam szczelnie na 24 godziny, a kondensacja pod spodem oznacza, że jastrych nadal oddaje wilgoć. To pomaga, ale nie zastępuje pomiaru, na którym opiera się decyzja o montażu.
Najczęstsze błędy, które psują efekt
- Rozpoczynanie grzania za wcześnie. Cement potrzebuje zwykle minimum 21-28 dni, anhydryt około 7 dni.
- Za szybki wzrost temperatury. Skok zamiast łagodnego rampowania kończy się naprężeniami i rysami.
- Wyłączanie lub obniżanie ogrzewania na noc w środku cyklu. To zaburza cały proces.
- Brak wentylacji albo przeciwnie, przeciągi. Jedno i drugie szkodzi, bo wysusza nierówno.
- Pomijanie pomiaru CM. Folia PE jest tylko wstępną podpowiedzią.
- Ignorowanie instrukcji docelowej podłogi. Parkiet, panele i winyl potrafią mieć ostrzejsze wymagania niż sam jastrych.
Najbardziej kosztowny błąd jest z pozoru drobny: ktoś uznaje, że skoro wylewka „wydaje się sucha”, to można już układać okładzinę. W praktyce wilgoć potrafi siedzieć głębiej i ujawnić się dopiero po zamknięciu podłogi. Z tego powodu wolę jeden dodatkowy pomiar niż późniejszy remont.
Dlaczego protokół i pomiar wilgotności są ważniejsze niż kalendarz
Przy odbiorze prac nie patrzę wyłącznie na datę wylania. Liczy się też protokół grzewczy, bo pokazuje, jak przebiegał cały cykl i czy nie było skrótów. To szczególnie ważne przy podłogach drewnianych, gdzie wykonawca często oczekuje konkretnego potwierdzenia, że podłoże było prowadzone zgodnie z instrukcją.
Przed montażem wyłączam ogrzewanie mniej więcej na 24 godziny, a potem uruchamiam je ponownie stopniowo, zwykle o 5°C na dobę. W pomieszczeniu utrzymuję temperaturę około 18-20°C, jeśli karta produktu nie wymaga inaczej, a wilgotność powietrza staram się trzymać w okolicach 40-60%. To są warunki, które ułatwiają spokojne wejście z podłogą finalną i zmniejszają ryzyko szoku termicznego.
Jeśli miałbym zostawić tylko jedną praktyczną wskazówkę, powiedziałbym tak: nie licz wyłącznie dni od wylania, tylko patrz na trzy rzeczy jednocześnie, czyli typ wylewki, protokół grzewczy i wynik pomiaru wilgotności. Dopiero ten zestaw daje sensowną decyzję o montażu. A gdy pojawia się pokusa, żeby przyspieszyć prace o kilka dni, zwykle lepiej odpuścić niż później walczyć z podłogą, która już na starcie została źle przygotowana.
