Przy planowaniu budowy kanalizacji najwięcej problemów pojawia się nie na samym wykopie, tylko na etapie decyzji: gdzie poprowadzić trasy, jak połączyć instalację z domem i kiedy potrzebne są formalności. W tym tekście pokazuję krok po kroku, jak wygląda cały proces w Polsce, jakie dokumenty i uzgodnienia zwykle są potrzebne oraz ile to realnie kosztuje. Dorzucam też rzeczy, które najczęściej wychodzą dopiero po zasypaniu wykopu, a wtedy poprawki są najdroższe.
Najważniejsze rzeczy, które trzeba ustalić przed wbiciem pierwszej łopaty
- Jeśli sieć kanalizacyjna jest dostępna i są warunki techniczne, przyłącze zwykle wykonuje inwestor na własny koszt.
- Wniosek o warunki przyłączenia dla domu jednorodzinnego powinien być rozpatrzony w 21 dni, a wydane warunki są ważne 2 lata.
- Instalacja w budynku musi odprowadzać ścieki do pierwszej studzienki od strony domu i działać zgodnie z wymaganiami technicznymi.
- Odbiór techniczny i inwentaryzację geodezyjną trzeba zrobić przed zasypaniem wykopu.
- Najdroższe błędy wynikają z złych spadków, braku rewizji i pomieszania ścieków sanitarnych z deszczówką.
- W budżecie rozsądnie jest zostawić co najmniej 10-15% rezerwy na nieprzewidziane prace.
Kiedy trzeba wykonać przyłącze, a kiedy wystarczy instalacja w domu
Najpierw rozdzielam dwie rzeczy, które często wrzuca się do jednego worka: instalację wewnętrzną w domu i przyłącze prowadzące do sieci. Pierwsza kończy się przy pierwszej studzience od strony budynku, druga łączy tę studzienkę z miejską albo gminną kanalizacją. To rozróżnienie ma znaczenie nie tylko projektowe, ale też finansowe i formalne.
| Element | Co obejmuje | Na co uważać |
|---|---|---|
| Instalacja wewnętrzna | Rury, piony, podejścia i odpływy w budynku | Spadki, rewizje, odpowietrzenie i dostęp do czyszczenia |
| Przyłącze kanalizacyjne | Odcinek od budynku do sieci | Warunki przyłączenia, trasa, odbiór i geodezja |
| Brak sieci | Szambo albo przydomowa oczyszczalnia | Warunki gruntowe, miejsce na działce i lokalne przepisy |
Jeżeli w drodze albo na działce jest dostęp do sieci i spełnione są warunki techniczne, przedsiębiorstwo wodociągowo-kanalizacyjne ma obowiązek przyłączyć nieruchomość. W praktyce właściciel składa wniosek o warunki przyłączenia, a gdy sieci nie ma, rozważa szczelny zbiornik bezodpływowy albo przydomową oczyszczalnię. Ta druga opcja bywa rozsądna na działkach większych lub oddalonych od infrastruktury, ale wymaga miejsca, odpowiednich warunków gruntowych i akceptacji lokalnych przepisów.
Gdy ten wybór jest już jasny, można przejść do samej procedury i dokumentów.

Jak wygląda proces od warunków do odbioru
W tej kolejności robię to zawsze, bo odwracanie kroków kończy się poprawkami i dodatkowym kosztem.
- Złóż wniosek o warunki przyłączenia do sieci kanalizacyjnej. Dla domu jednorodzinnego przedsiębiorstwo ma 21 dni na wydanie warunków, a w pozostałych przypadkach 45 dni.
- Sprawdź warunki i upewnij się, że obejmują trasę, miejsce włączenia, średnice oraz zasady odbioru.
- Przygotuj plan sytuacyjny na aktualnej mapie. To dokument, który pokazuje przebieg przyłącza względem sieci i innych instalacji.
- Ustal tryb robót. Przyłącza kanalizacyjne nie wymagają pozwolenia na budowę; w zależności od sytuacji można działać na podstawie zgłoszenia albo w uproszczonym trybie z planem sytuacyjnym.
- Wykonaj roboty i nie zasypuj wykopu przed odbiorem. Przy przyłączu prowadzonym w otwartym wykopie trzeba też zrobić inwentaryzację geodezyjną.
- Po pozytywnym odbiorze podpisz umowę na odprowadzanie ścieków.
Warto zapamiętać jeszcze jedną rzecz: wydane warunki przyłączenia są ważne 2 lata. To daje trochę oddechu, ale nie warto odkładać inwestycji na później, bo zmieniają się terminy ekip, ceny materiałów i układ całej budowy. W praktyce najlepiej zamknąć ten temat na etapie stanu surowego otwartego, zanim podłogi i posadzki zaczną ograniczać ruchy.
Na tym etapie najczęściej wychodzą też błędy z uszczelnieniem, wysokością wyjść i kolizjami z innymi mediami, więc następny krok to już sama jakość projektu i wykonania.
Co decyduje o jakości projektu i wykonania

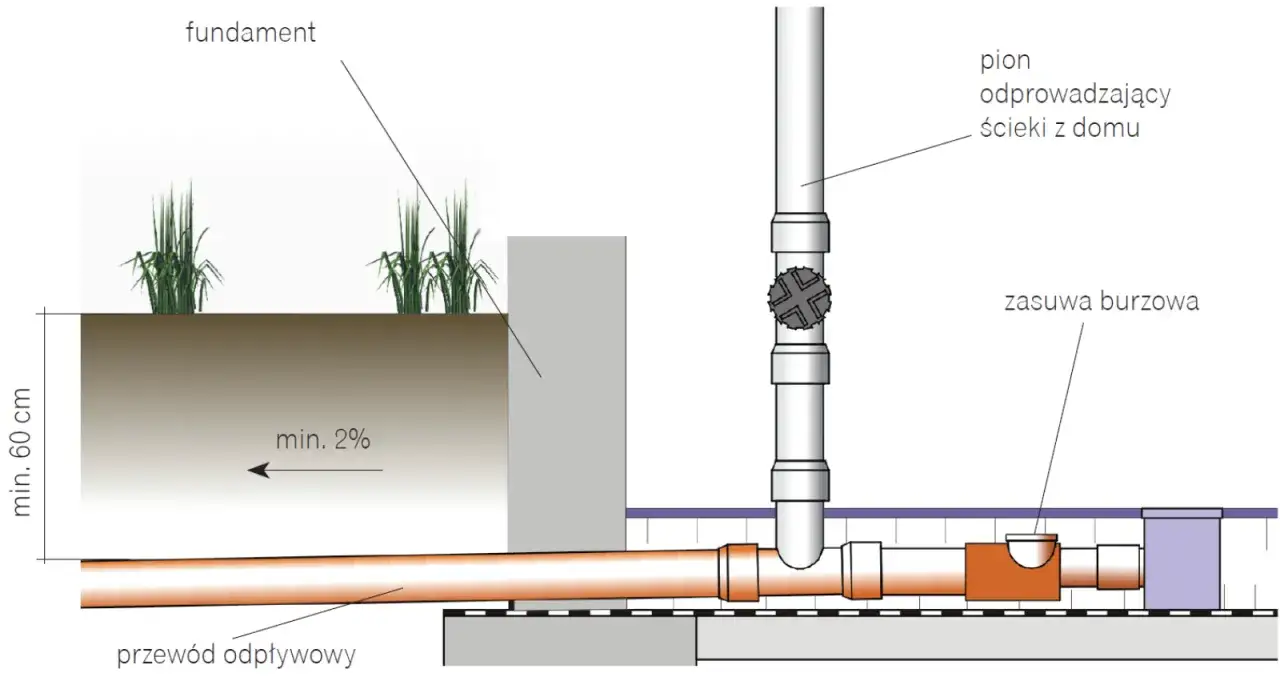

Najwięcej awarii powodują nie „złe rury”, tylko źle ustawiona geometria i brak miejsca na serwis. W kanalizacji grawitacyjnej ścieki mają płynąć same, dlatego projekt musi uwzględniać spadki, rewizje, odpowietrzenie i bezpieczeństwo na wypadek cofki.
| Element | Po co jest | Co sprawdzić przed zasypaniem |
|---|---|---|
| Spadek przewodów | Zapewnia grawitacyjny odpływ | Czy na całej długości nie ma przeciwspadków ani lokalnych „dołków” |
| Rewizja | Ułatwia czyszczenie i inspekcję | Czy jest dostępna w miejscu zmiany kierunku lub na dłuższym odcinku |
| Studzienka | Oddziela instalację w domu od przyłącza | Czy jej wysokość i lokalizacja pasują do poziomu posadzki i terenu |
| Zabezpieczenie przeciwzalewowe | Chroni niższe kondygnacje | Czy potrzebna jest przepompownia albo urządzenie przeciwzalewowe |
| Rozdział ścieków i deszczówki | Zapobiega przeciążeniu instalacji | Czy w projekcie nie połączono systemów, które powinny być prowadzone oddzielnie |
Jeśli dom ma piwnicę albo niżej położoną łazienkę, samo rozwiązanie grawitacyjne może nie wystarczyć. Wtedy w grę wchodzi przepompownia ścieków, czyli układ, który tłoczy ścieki tam, gdzie nie da się ich odprowadzić samym spadkiem, albo urządzenie przeciwzalewowe, które ma zatrzymać cofkę z sieci podczas przeciążenia.
W praktyce deszczówkę i ścieki sanitarne prowadzi się osobno, chyba że lokalne warunki i konkretna sieć ogólnospławna pozwalają na inne rozwiązanie. To jeden z tych detali, które z zewnątrz wyglądają jak drobiazg, a po oddaniu domu potrafią wywołać kosztowny chaos.
Skoro technika jest już uporządkowana, przechodzę do tego, co inwestor sprawdza najczęściej jako drugie: pieniędzy.
Ile kosztuje taka inwestycja i gdzie rosną wydatki
Na koszt najbardziej wpływa długość trasy, głębokość wykopu, rodzaj gruntu i to, ile punktów sanitarnych trzeba podłączyć. W aktualnych cennikach z 2026 roku punkt wodno-kanalizacyjny z materiałem kosztuje zwykle 700-850 zł, a w dużych miastach dochodzi nawet do około 950 zł. Sama robocizna za punkt bez materiału to najczęściej 150-300 zł.
| Pozycja | Orientacyjny koszt | Co wpływa na cenę |
|---|---|---|
| Punkt wodno-kanalizacyjny z materiałem | 700-850 zł | Liczba punktów, standard materiału, region |
| Ten sam punkt w dużym mieście | Do około 950 zł | Stawki lokalne i dostępność ekip |
| Robocizna bez materiału | 150-300 zł | Stopień skomplikowania i czas pracy |
| Podejście kanalizacyjne | 200-650 zł za sztukę | Długość odcinka i liczba zmian kierunku |
| Studzienka rewizyjna | Około 700 zł | Średnica, głębokość i zakres montażu |
Jeśli spojrzysz na całość inwestycji, nie warto porównywać tylko ceny rur. Różnicę robią wykopy, przepięcia, studzienki, odtworzenie nawierzchni i ewentualna przepompownia. Z mojego doświadczenia największe rozjazdy budżetowe pojawiają się wtedy, gdy działka jest długa, mokra albo trzeba iść pod utwardzonym podjazdem.
Dlatego przy planowaniu inwestycji zostawiam zwykle 10-15% rezerwy ponad wstępny kosztorys. To nie jest nadmiar ostrożności, tylko praktyka, która ratuje budżet, gdy ekipa natrafi na glinę, wysoki poziom wód gruntowych albo kolizję z innym przyłączem.
Żeby nie dopłacać za poprawki, trzeba jeszcze wiedzieć, jakie błędy pojawiają się najczęściej przed zasypaniem wykopu.
Najczęstsze błędy, których nie widać po zasypaniu
- Zbyt mały spadek przewodów. Skutek jest prosty: osady zostają w rurze, a po kilku miesiącach pojawiają się zatory i nieprzyjemny zapach.
- Zbyt duży spadek. Ścieki spływają za szybko, a cięższe frakcje zostają w przewodzie.
- Brak rewizji w ważnych punktach. Późniejsze czyszczenie wymaga wtedy rozkuwania lub odkopywania fragmentu trasy.
- Pomieszanie ścieków sanitarnych z deszczówką. To częsty skrót myślowy na budowie, który później kończy się przeciążeniem instalacji.
- Zasypanie wykopu przed odbiorem. Taka oszczędność czasu najczęściej wraca jako dodatkowy koszt odkrywek i poprawek.
- Prowadzenie przewodów zbyt płytko bez ochrony przed przemarzaniem i uszkodzeniem. Problem wychodzi zwykle dopiero zimą albo po cięższych pracach ogrodowych.
- Kolizje z fundamentem, ogrzewaniem lub elektryką. Wtedy kanalizacja przestaje być „jednym z instalacyjnych detali”, a staje się przeszkodą dla całego wykończenia.
To są błędy szczególnie bolesne w domu jednorodzinnym, bo poprawki wchodzą już w posadzki, ściany i gotowe wnętrza. Im wcześniej ktoś je wyłapie, tym mniejsza szansa, że budowa zamieni się w serię rozkuć i nerwowych decyzji.
Na koniec zostaje jeszcze jedna rzecz, którą lubię dopinać już na etapie projektu domu, bo oszczędza czas i pieniądze później.
Jak zaplanować dom, żeby kanalizacja nie wymuszała poprawek
Jeśli miałbym dać jedną praktyczną radę inwestorowi, powiedziałbym: najpierw ustaw łazienki, pralnię i kuchnię, a dopiero potem dopracowuj resztę układu. Gdy mokre strefy są blisko siebie, instalacja jest krótsza, tańsza i mniej konfliktowa, a w aranżacji wnętrz zostaje więcej swobody na sensowne zabudowy, szafy i światło.
- Grupuj pomieszczenia mokre przy jednym pionie, zamiast rozrzucać je po całym domu.
- Zostaw dostęp do rewizji i studzienek, nawet jeśli wymaga to prostszego układu zabudowy.
- Nie oszczędzaj na planie sytuacyjnym i uzgodnieniach, bo to właśnie one porządkują roboty na działce.
- Sprawdź lokalne możliwości dofinansowania, bo część gmin i funduszy nadal wspiera przyłącza kanalizacyjne.
- Jeśli sieci nie ma, zdecyduj wcześnie, czy lepsze będzie szambo, czy przydomowa oczyszczalnia, bo ten wybór wpływa na układ działki i późniejszą eksploatację.
Dobrze zaprojektowana kanalizacja znika z pola widzenia, bo po prostu działa. I o to właśnie chodzi: żeby dom był wygodny na co dzień, bez nieplanowanych rozkuć, cofek i przeróbek tuż po odbiorze.
